Vad är prefabricerad betongmontering?

Hem / Nybörjare / Branschnyheter / Vad är prefabricerad betongmontering?

Vad är prefabricerad betongmontering?

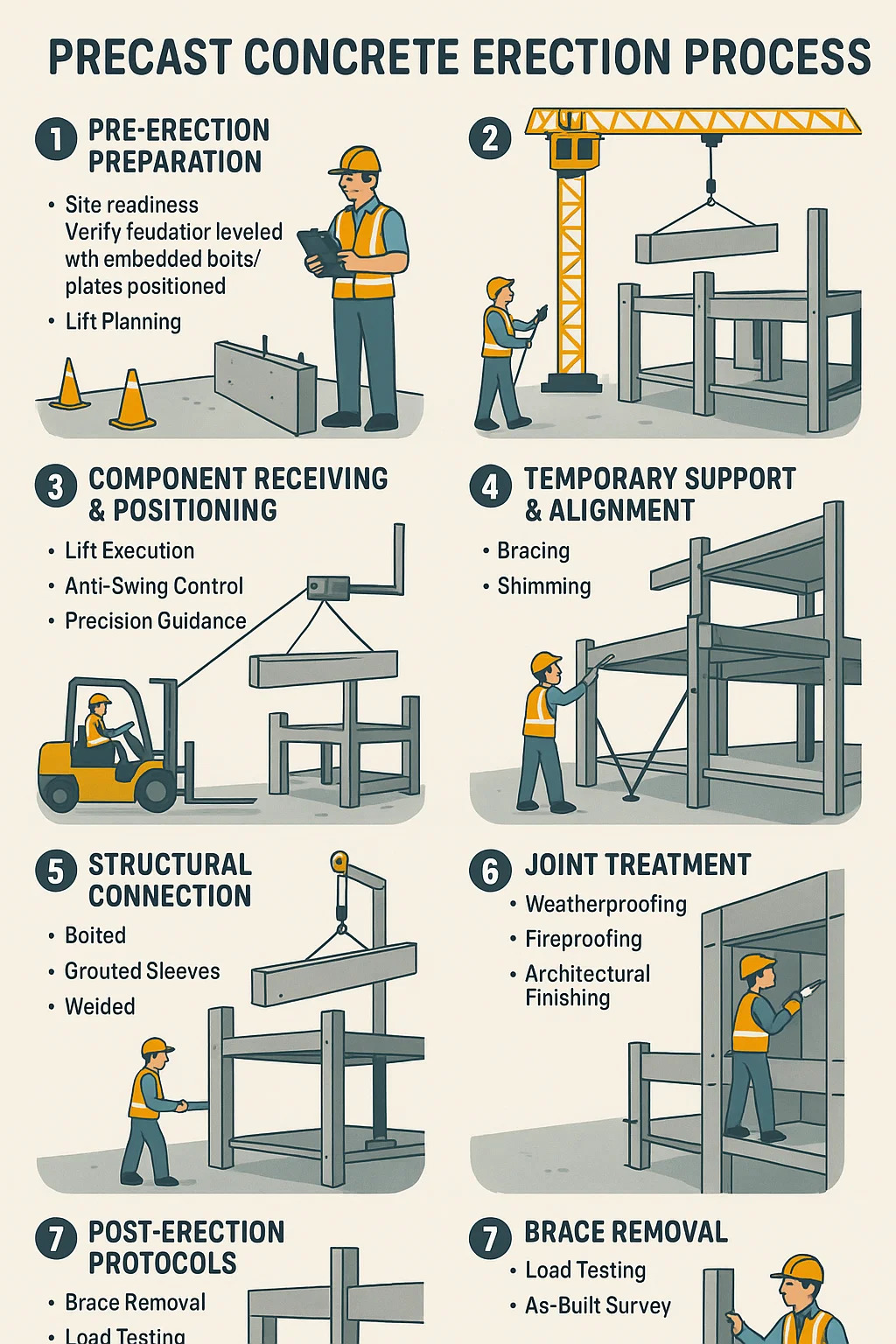

Lyftsystem för prefabricerad betong


Monteringsprocess för prefabricerad betong


1. Förberedelse före erektion

Platsens beredskap: Kontrollera att fundamenten är jämna med inbäddade bultar/plattor korrekt placerade.
Hissplanering: Installation av sekvenskomponenter (t.ex. pelare → balkar → plattor).
Säkerhetszonindelning: Barrikadområden under krandrift; tilldela signalgivare.


2. Komponentmottagning och positionering

Laydown Staging: Placera enheter nära installationspunkter med gaffeltruckar/truckar.
Rigginstallation: Fäst slingar på lyftinsatser som gjuts in i de prefabricerade elementen.
Kranval: Installera torn- eller mobilkranar som matchar vikt/radiekraven.


3. Lyft & manövrering

Lyftutförande: Lyft enheterna vertikalt för att ta bort hinder och sväng sedan i position.
Anti-swing-kontroll: Använd tag-linjer för att stabilisera element under vind eller rörelse.
Precisionsvägledning: Signaler dirigerar kranförare via radio; lasrar verifierar inriktningen.


4. Tillfällig support och anpassning

Stöd: Installera justerbara stålstöd för att hålla väggar/pelare i lod.
Shimming: Sätt i stål- eller polymershims vid lager för att uppnå designhöjd.
Toleranskontroller: Bekräfta positioneringen inom ±3 mm med mätinstrument.


5. Strukturell anslutning

Anslutningstyp Metod Syfte
Bultad Dra åt höghållfasta bultar genom stålplåtar Omedelbar lastöverföring
Injekterade ärmar Injicera cementbruk i armeringshylsor Skapar monolitisk styrka
Svetsad Svetsa inbäddade plåtar eller armeringsjärn Permanent seismiskt motstånd
Mekaniska kopplingar Gängade armeringsjärnskontakter Snabb koppling mellan kolumn och kolumn


6. Ledbehandling

Väderbeständighet: Installera stödstänger silikontätningsmedel i panelskarvar.
Brandskydd: Packa mineralull vid golv-till-vägg mellanrum för brandklassificering.
Arkitektonisk finishing: Applicera färgmatchadural finishing: Applicera färgmatchad injekteringsbruk eller bruk på exponerade fogar.


7. Protokoll efter erektion

Borttagning av stag: Ta bort tillfälliga stöd endast efter att anslutningarna har fått full styrka.
Lasttestning: Verifiera strukturell integritet (t.ex. applicera testbelastningar på balkar).
As-Built Survey: Dokumentera slutliga positioner för facility management poster.
